大渡口迎宾立交工程

发表日期:2018-07-26文章编辑:本站浏览次数:





     【大渡口迎宾立交工程】



     设计报优项目汇报片



     制作时间:2018.06



     制作尺寸:1920*1080

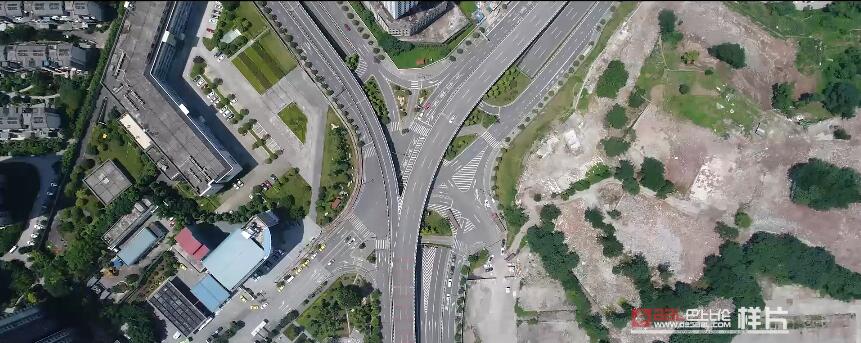

迎宾立交位于大渡口区迎宾大道与袁茄路交叉口,南临内环快速,北接袁茄路与迎宾大道,为既有多路平交口改造而成,具有缓解拥堵现状、完善规划路网、带动地块开发等多方面的建设必要性。该项目于2013年3月开工,20165月建成通车,建安费1.26亿元,总投资1.63亿元。

该项目工程的主要亮点有:

1、找准功能定位,精确交通分析。统筹分析周边立交群,将迎宾立交功能定位为畅通南北联系、辅助内环转换,建立交通预测模型,确定袁茄路与内环方向为交通主流,迎宾大道与内环方向为交通次要流。





2、把握空间尺度,创新立交选型。针对主次流交通特性及周边建设用地条件,机遇对空间尺度的把握,创新构思了双Y型立交总体方案。




3、衔接相关项目,优化交通组织。迎宾立交南侧规划有大渡口立交,北侧规划有重钢二号隧道,三者间距较近,分别采取匝道单向出口与隧道左洞位置调整的衔接方式,避免了车流交织,为周边项目实施预留了条件。






4、服务周边地块,融合自然环境。利用设置导向标线禁止部分流向,合并相邻路口,调整开口位置等措施,规范了行车轨迹,减少了交通冲突。满足了周边地块出行需求。通过设置隔音屏、立交区绿化等方式,实现市政公用工程与人居环境的和谐,与自然环境的统一。






5、采用先进理论,精细设计节点。利用单梁模型模拟梁的整体受力,并采用汉勃利理论的梁格模型进行复核检验,结果表明结构设计是安全可靠的。




6、合理安排工序,确保结构安全。对于重力式与板肋式锚杆挡墙的组合结构,施工时先挖至岩土分界面,最后完成重力式挡墙浇筑,对于挡墙与桥梁墩柱相邻处,施工时先开挖挡墙基槽,后施工桥梁墩柱,最后完成挡墙浇筑,通过合理的工序安排,确保了施工过程中的结构安全。






在迎宾立交设计的过程中,通过找准立交功能定位创新构思立交形式,合理把握空间尺度,自然融合周边环境,精细设计关键节点,正确安排施工时许等一系列措施,为类似改造项目提供了新的设计思路与建设经验,更为大渡口区的交通体系建设作出了巨大贡献。
